Bærum kommune skal rehabilitere ledningsnettet for å redusere risiko for tilbakeslag og oversvømmelser samt styrke vannforsyningen på Bekkestua. Prosjektet er andre og siste etappe av et større ledningsprosjekt i området.
Publisert 09. nov. 2022 kl. 12:39
Oppdatert 19. okt. 2026 kl. 08:49
Hva skal vi gjøre?
Vi skal rehabilitere avløpssystemet ved å separere spillvann (kloakk) og overvann (regnvann) som i dag ledes samlet gjennom den eksisterende bekkelukkingen i Gravsbekken. Samtidig skal vannforsyningen i området styrkes ved at eksisterende vannledning erstattes med ny ledning med større kapasitet.
Hvor skjer det?

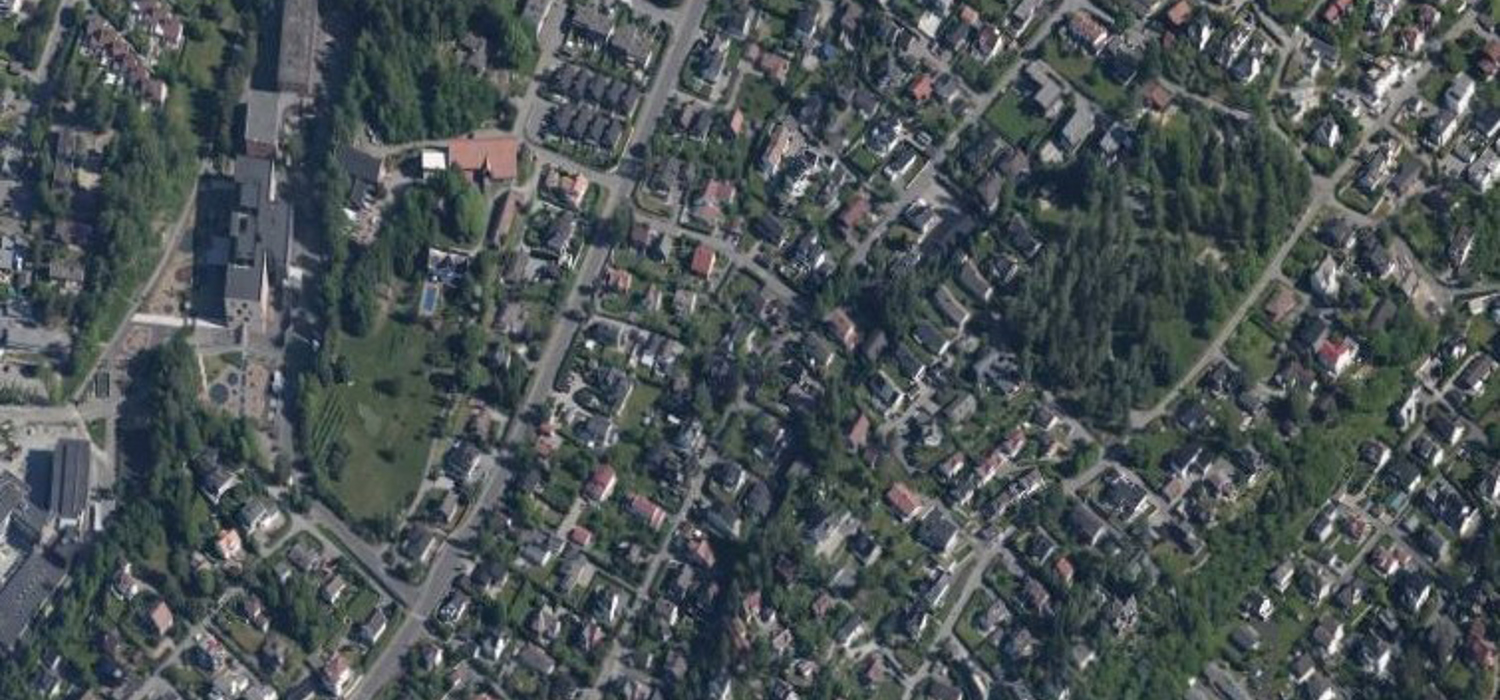

Gravsbekken etappe 2 er en naturlig videreføring av Gravsbekken etappe 1 som ble ferdigstilt sommeren 2022. Ledningstraseen starter fra krysset Brageveien/Nadderudveien og går til Hosleveien i nord, med avgreninger mot Nadderudveien og Fagertunveien.
Kartforklaring
Hvorfor gjør vi det?
Gravsbekken ble lukket på slutten av 1950-tallet som en del av urbanisering og utbygging i Bærum.
Bekkelukkingen fungerer i dag som en fellesledning for spillvann og overvann som ledes til renseanlegget. Ved kraftig nedbør har eksisterende ledningsnett enkelte steder ikke tilstrekkelig kapasitet. Dette har ført til overvann på bakken og tilbakeslag i avløpssystemet ved noen eiendommer.
Eksisterende ledninger har nå nådd en alder der rehabilitering er nødvendig. Overvannet skal derfor ledes til en ny overvannsledning og videre til en ny overvannsledning og videre til Øverlandselva, i stedet for å belaste avløpssystemet og renseanlegget. Samtidig skal eldre vannledninger fornyes for å redusere risikoen for lekkasjer og sikre en mer robust vannforsyning.
Prosjektet vil bidra til
- redusert risiko for kjelleroversvømmelser og tilbakeslag
- bedre håndtering av overvann ved kraftig nedbør
- mindre forurensning til Øverlandselva og Oslofjorden
- økt driftssikkerhet i vannforsyningen
- forbedret brannvannsdekning i området
Hvordan gjør vi det?
Graving
For å kunne legge nye spillvann- og overvannledninger, må vi grave opp en konvensjonell grøft ned til eksisterende ledninger og kummer. Vannledninger som ligger samme trasé, vil bli erstattet med en ny vannledning med større diameter.
Total lengde på traseene er ca. 1200 m.
Utblokking av eksisterende vannledning
I områder der vannledningen ikke ligger i samme trasé som avløpsledningen, og hvor grunnforholdene tillater det, vil ny vannledning etableres ved utblokking av eksisterende ledning. Metoden innebærer at den gamle ledningen erstattes ved at en ny ledning trekkes inn i samme trasé. Dette reduserer behovet for tradisjonell graving og begrenser ulempene for omgivelsene.
Det vil likevel være behov for enkelte punktoppgravinger ved tilkobling av private stikkledninger og etablering av nye kummer.
Total lengde på traseen er 140 m.
Strømperenovering av eksisterende avløpsledning
Rehabilitering av noen avløpsledninger i prosjektets område gjøres ved at det føres en «strømpe» inn i det gamle røret. Denne blåses opp og herdes med damp. Resultatet er da et fullverdig, nytt plastrør i det eksisterende røret. Installasjonen foregår i de fleste tilfeller fra eksisterende kummer, normalt uten oppgraving. Kort tid etter installasjonen blir tilkoblingene til husene gjenåpnet.
Total lengde på traseen er 440 m.
UTFØRT VINTEREN/VÅREN 2024
Hva skjer når?
Kontrakt med Anlegg Øst Entreprenør AS ble signert 12. oktober 2026. Anleggsarbeidene er planlagt å starte i uke 44.
Planlagt anleggstid er 2,5 år.
Hva betyr dette for deg?
I anleggsperioden må det påregnes noe støy, anleggstrafikk og perioder med redusert fremkommelighet. Vi vil så langt som mulig begrense ulempene og sørge for nødvendig adkomst til boliger og eiendommer.
Informasjonsbrev
Informasjon om oppstart av prosjektet.pdf
Hvem er ansvarlig?
Bærum kommune er byggherre. Prosjektleder er Rosario Fernandez Fagre.
Nøkkeldata
- Type prosjekt
- Separering av spillvann og overvann og forsterkning/fornying av vannledningsnettet
- Anleggsmetode
- Graving og ulike No-Dig-metoder
- Prosjektfase
- Utførelse anlegg
- Planlagt anleggsstart
- Oktober 2026
- Planlagt anleggstid
- 2,5 år
